  如果装修顺序搞错的话,很容易一失足成千古恨。小编身边的朋友们都有类似的血泪史,所以今天就准备告诉你们正确的装修+材料购买顺序,内容很干,但非常常常常常实用。
  ▼
  装修顺序
  来,我们深扒一下其中的一些细节:
  设计阶段,从开始的找装修公司招设计师,定全屋设计方案,到最后拿着图纸跟装修公司定预算,至少需要3个月的时间。
  硬装的工序一般是水电、泥、木、油漆。所以任何跟水电有关的都应该在装修之前确认好,包括设计师图纸上的所有插座、开关、灯、水龙头、地漏的位置。
  水电主要任务是开槽+水电布管,装修公司的水电工程大都是按照面积算钱的,这个时候大家千万别客气,水电阶段多提要求,买到就是赚到。
  泥工阶段最容易耽误工期的是门槛石和挡水条,一定要让泥工在进场时,就开好单子,或者安排石材商家来测量。

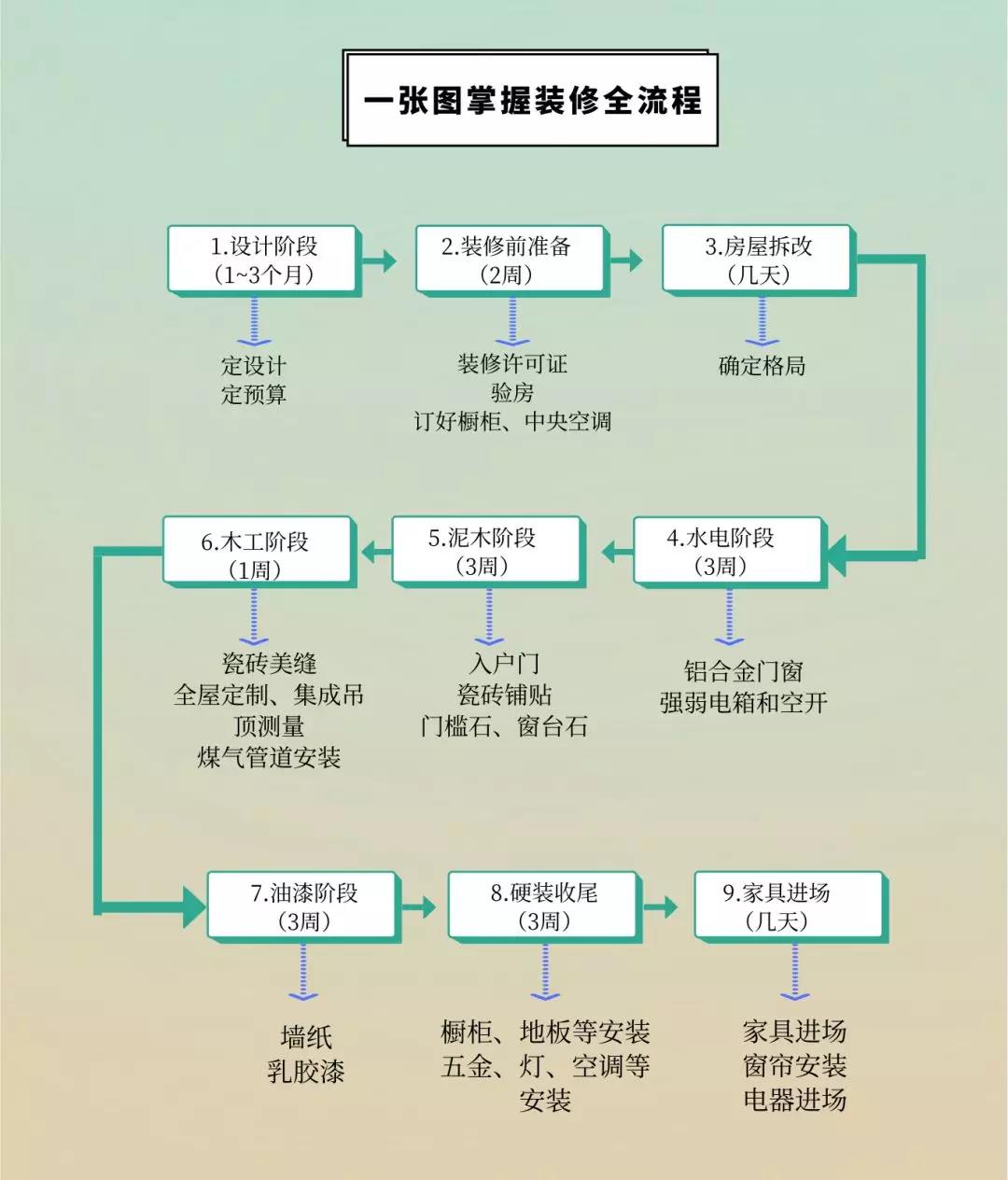

  这张图主要是用于装修小白,最简单明了的了解装修都有哪些关键步骤及周期,实际施工因为每个工种的切换间隔所以施工一般三个月,看了这个图下面再看购买顺序清单就方便很多。
  ▼
  材料购买顺序
  除了装修顺序外,头痛的还有各种主材、辅材、家具等购买顺序,买早了没地方放,买晚了耽误工期,本着为人民服务的精神,小编给大家列一下设计前要确认
  在水电施工前要先设计并安装家电,因为这些电器属于预埋电器,如果后期出了问题想要更换基本没戏。

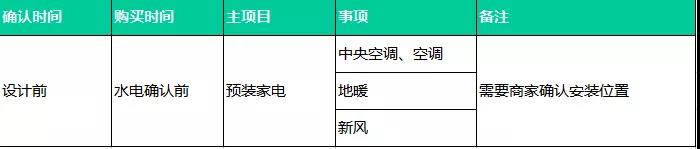

  比如在设计前需要确定家里使用中央空调、还是风管机,因为这会牵扯搭配定制家具及布局的改变,这些都是要提前规划的。
  水电设计前要确认

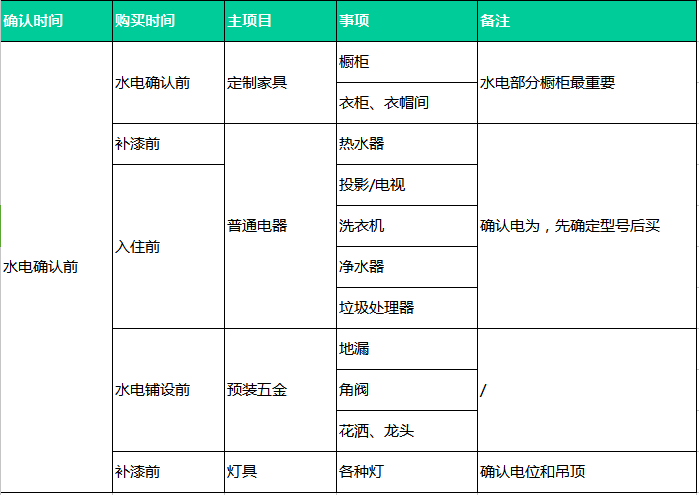

  水电设计前主要确认定制家具、普通电器、五金及灯具这四类,因为这直接影响到水电的布局。
  泥工前要确认

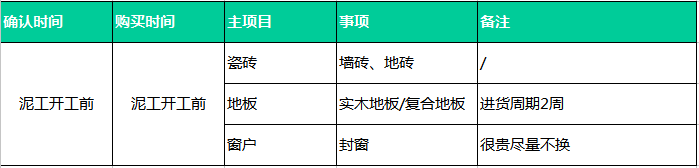

  瓷砖和窗户需要在泥工开工前就购买好,这个不多说。你可能不理解为啥地板也要提前确认,因为铺地板前需要进行找平,并且地板进货一般需要至少半个月。
  油工前要确认

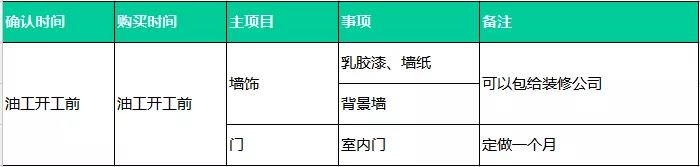

  重点注意的是门可以开始预订了,一般泥工结束后门的尺寸就都可以确定了,并且门还有45天~1个月的订货期,所以最好提前确定。
  补漆前要确认

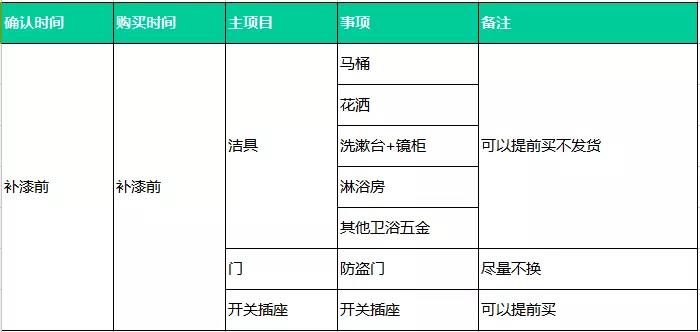

  补漆前除了后期的家具外所有的东西都要安装好了,比如洁具、门、开关插座、灯具等。建议是最好集中一起安装,节约时间。
  入住前要确认

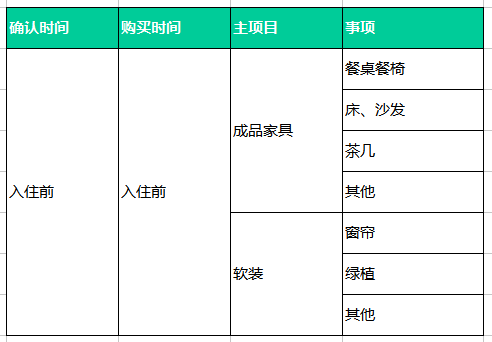

  最后就是家具购买和软装布置,因为这些要根据你自己的需要慢慢添置,千万不要一次全买了。


您需要登录后才可以回帖 登录 | 注册

本版积分规则

QQ|Archiver|小黑屋|信阳网 ( 豫ICP备11020369号-2

违法不良信息举报中心   河南省互联网违法和不良信息举报中心

豫公网安备 41159002000073号

GMT+8, 2025-6-16 22:22 , Processed in 1.375953 second(s), 27 queries .

Powered by xywcms! X3.4

© 2001-2013 信阳中和文化传播有限公司.

快速回复 返回顶部 返回列表
